Thi công nội thất biệt thự: 10 mục trong bảng dự toán chi tiết và hợp đồng cần khóa trước khi khởi công

25/08/2026

Thi công nội thất biệt thự thường có nhiều nhóm việc cùng lúc: hoàn thiện phần xây dựng, điện nước, điều hòa, ánh sáng, đá, kính, kim loại, đồ gỗ, thiết bị, rèm và đồ rời. Chỉ cần một nhóm chưa rõ phạm vi, những nhóm phía sau có thể phải chờ, sửa hoặc làm lại.

Vì vậy, trước ngày khởi công, chủ nhà không nên chỉ nhìn dòng tổng tiền cuối bảng. Hai báo giá có cùng tổng giá vẫn có thể rất khác nhau nếu một bên đã gồm nhiều hạng mục, còn bên kia để nhiều phần ở trạng thái “tạm tính”, “theo thực tế” hoặc “chưa bao gồm”.

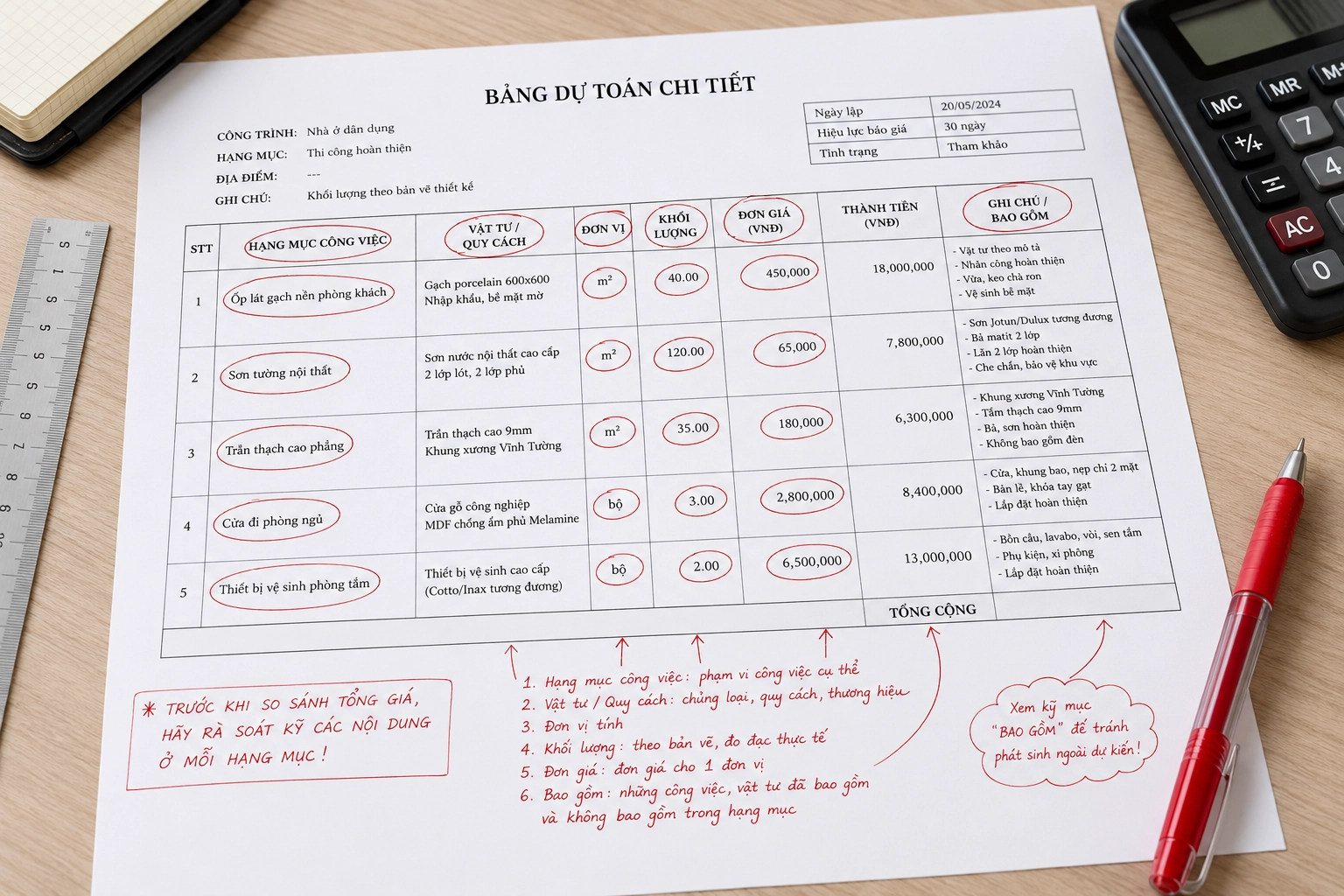

Một công cụ quan trọng để tránh tình trạng này là bảng dự toán chi tiết (bảng liệt kê từng hạng mục, khối lượng và chi phí) – bảng khối lượng và dự toán. Hiểu đơn giản, bảng dự toán chi tiết (bảng liệt kê từng hạng mục, khối lượng và chi phí) là bảng liệt kê công việc, khối lượng, đơn vị tính, vật liệu, đơn giá và thành tiền của từng hạng mục. Khi đi cùng hợp đồng và bản vẽ rõ ràng, bảng dự toán chi tiết (bảng liệt kê từng hạng mục, khối lượng và chi phí) giúp cả chủ nhà lẫn đơn vị thi công hiểu cùng một phạm vi công việc.

Bảng dự toán chi tiết là gì và vì sao biệt thự cần đọc kỹ trước khi thi công?

Với một căn hộ nhỏ, số đầu việc có thể tương đối gọn. Với biệt thự, quy mô lớn hơn, nhiều tầng hơn và thường có nhiều hạng mục làm riêng. Một thay đổi ở trần có thể ảnh hưởng điều hòa và đèn. Một thay đổi ở bếp có thể kéo theo điện, nước, đá, kính và tủ. Một thay đổi kích thước cửa có thể ảnh hưởng sàn, phào, rèm và đồ liền tường.

Bảng dự toán chi tiết là bảng liệt kê từng hạng mục, khối lượng và chi phí. Một bảng dự toán tốt phải cung cấp nhiều thông tin hơn tổng số tiền. Bảng đó cần giúp chủ nhà trả lời các câu hỏi sau:

- Công việc nào nằm trong hợp đồng?

- Dùng vật liệu gì và theo mẫu nào?

- Khối lượng được tính theo cách nào?

- Phần nào đã bao gồm vận chuyển, lắp đặt và hoàn thiện?

- Nếu thay đổi thì ai báo giá, ai duyệt và khi nào mới được làm?

- Khi nào một hạng mục được coi là đã nghiệm thu?

Nếu những câu này chưa rõ, tổng tiền ở cuối bảng chưa phải là ngân sách đáng tin.

10 mục phải khóa trước khi khởi công được giải thích theo góc nhìn của chủ nhà

1. Phạm vi công việc và ranh giới từng gói để phạm vi và cách tính tiền được hiểu giống nhau

Đầu tiên phải chốt rõ đơn vị thi công chịu trách nhiệm đến đâu.

Ví dụ, cụm “thi công nội thất biệt thự trọn gói” có thể được mỗi đơn vị hiểu khác nhau. Có nơi chỉ bao gồm đồ gỗ và lắp đặt. Có nơi bao gồm cả phần xây sửa, điện nước, điều hòa, đá, kính, rèm, thiết bị và hoàn thiện cuối cùng.

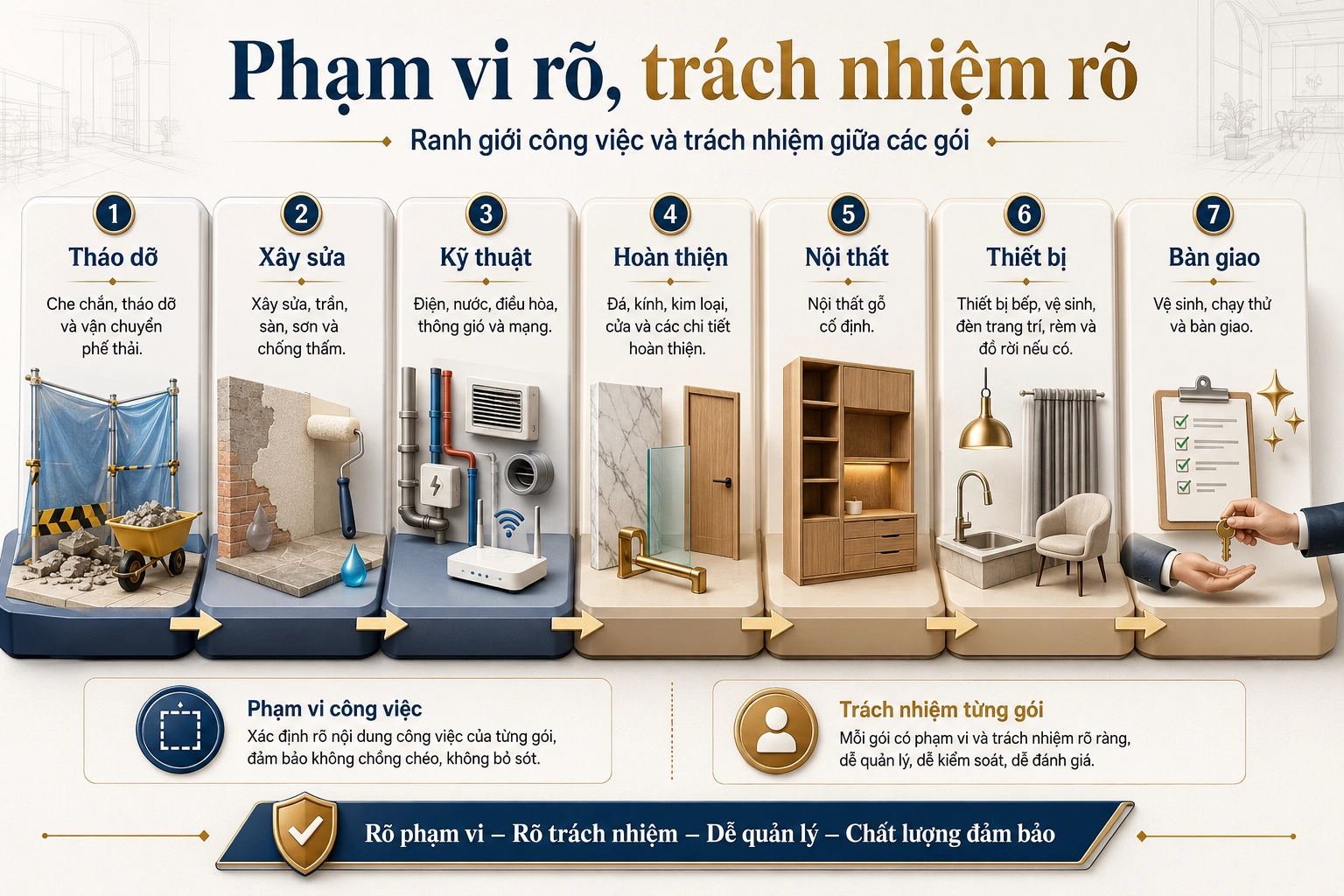

Trong bảng dự toán chi tiết (bảng liệt kê từng hạng mục, khối lượng và chi phí) nên tách thành các nhóm dễ kiểm tra, chẳng hạn:

- Che chắn, tháo dỡ và vận chuyển phế thải.

- Xây sửa, trần, sàn, sơn và chống thấm.

- Điện, nước, điều hòa, thông gió và mạng.

- Đá, kính, kim loại, cửa và các chi tiết hoàn thiện.

- Nội thất gỗ cố định.

- Thiết bị bếp, vệ sinh, đèn trang trí, rèm và đồ rời nếu có.

- Vệ sinh, chạy thử và bàn giao.

Một hạng mục không nằm trong phạm vi thì nên ghi rõ là không bao gồm, thay vì để trống.

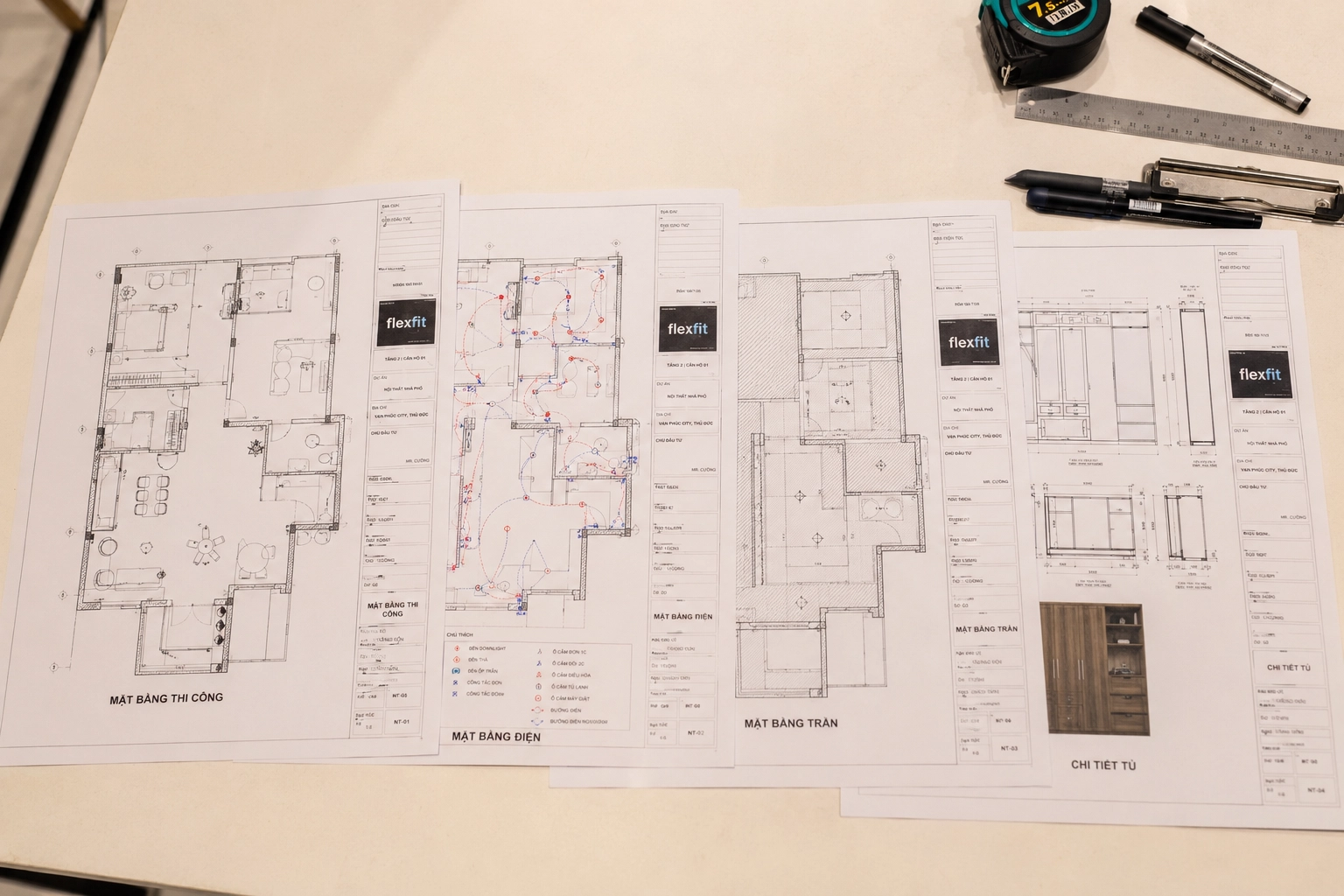

2. Bộ bản vẽ nào là căn cứ thi công để phạm vi và cách tính tiền được hiểu giống nhau

bảng dự toán chi tiết (bảng liệt kê từng hạng mục, khối lượng và chi phí) chỉ thật sự có ý nghĩa khi gắn với một bộ bản vẽ cụ thể.

Trước khi khởi công nên xác định rõ phiên bản bản vẽ dùng để thi công: mặt bằng, trần, sàn, điện, nước, điều hòa, chi tiết đồ gỗ, đá, kính, kim loại và các chi tiết liên quan.

Nếu bản vẽ thay đổi nhưng bảng dự toán chi tiết (bảng liệt kê từng hạng mục, khối lượng và chi phí) không cập nhật, hai bên sẽ rất dễ hiểu khác nhau. Ví dụ, bản phối cảnh có một mảng đá lớn nhưng bảng dự toán chi tiết (bảng liệt kê từng hạng mục, khối lượng và chi phí) chỉ tính một phần; hoặc bản vẽ mới tăng chiều dài tủ nhưng giá vẫn theo khối lượng cũ.

Cách an toàn là mỗi lần chốt thay đổi quan trọng, cần có phiên bản bản vẽ và bảng khối lượng tương ứng để cả hai bên cùng xác nhận.

3. Vật liệu, mẫu duyệt và tiêu chuẩn tương đương để bề mặt bền, dễ vệ sinh và phù hợp vị trí sử dụng

Ghi “gỗ công nghiệp”, “đá tự nhiên”, “kính”, “sơn cao cấp” là chưa đủ.

Với những vật liệu ảnh hưởng lớn đến thẩm mỹ và chi phí, bảng dự toán chi tiết (bảng liệt kê từng hạng mục, khối lượng và chi phí) hoặc phụ lục vật liệu nên ghi rõ mức cần thiết như mã vật liệu, bề mặt, độ dày, cấu tạo, màu, phụ kiện hoặc mẫu đã duyệt.

Nếu hợp đồng cho phép dùng vật liệu “tương đương”, hai bên cũng cần thống nhất tương đương ở tiêu chí nào: cùng cấu tạo, cùng độ bền, cùng bề mặt, cùng nhóm giá hay chỉ gần giống màu.

Mẫu vật liệu thực tế nên được duyệt trước những mốc khó sửa lại. Đặc biệt với gỗ, đá, kim loại sơn, kính màu, vải, da và các bề mặt lớn, ảnh trên màn hình thường không đủ để chốt.

4. Khối lượng, đơn vị tính và cách đo để phạm vi và cách tính tiền được hiểu giống nhau

Cùng một hạng mục nhưng cách đo khác nhau có thể tạo ra chênh lệch lớn.

Tủ có thể tính theo mét dài, mét vuông hoặc theo bộ. Đá có thể tính theo diện tích thực tế. Một số chi tiết kim loại hoặc kính có thể tính theo bộ hoặc theo kích thước. Vì vậy cần ghi rõ đơn vị tính và nguyên tắc đo.

Nếu khối lượng trong bảng dự toán chi tiết (bảng liệt kê từng hạng mục, khối lượng và chi phí) là theo bản vẽ tạm thời, phải nói rõ sau này có đo lại không. Nếu quyết toán theo thực tế, nên chốt ai đo, đo ở giai đoạn nào và hai bên xác nhận bằng cách nào.

Đặc biệt với biệt thự cải tạo, hiện trạng có thể lệch so với hồ sơ cũ. Những hạng mục phụ thuộc số đo thực tế nên được kiểm tra lại trước khi sản xuất.

5. Đơn giá, phần đã gồm và phần chưa gồm để phạm vi và cách tính tiền được hiểu giống nhau

Một đơn giá chỉ có ý nghĩa khi biết nó đã bao gồm những gì.

Ví dụ, giá một bộ tủ có thể đã gồm vận chuyển và lắp đặt, nhưng chưa gồm mặt đá, đèn trong tủ, phụ kiện đặc biệt hoặc thiết bị. Giá sàn có thể chưa gồm xử lý nền. Giá rèm có thể chưa gồm nguồn điện cho động cơ.

Với mỗi nhóm lớn, nên kiểm tra tối thiểu:

- Vật liệu chính.

- Vật liệu phụ.

- Nhân công.

- Vận chuyển.

- Lắp đặt.

- Máy móc hoặc giàn giáo nếu cần.

- Vệ sinh sau thi công.

- Thuế và các khoản phí nếu có.

Khi hai báo giá khác nhau, hãy đưa chúng về cùng phạm vi trước khi so tổng tiền.

6. Các khoản tạm tính và cách quyết toán để phạm vi và cách tính tiền được hiểu giống nhau

Không phải mọi thứ đều có thể biết chính xác trước khi tháo dỡ hoặc đo hiện trạng. Vì vậy bảng dự toán chi tiết (bảng liệt kê từng hạng mục, khối lượng và chi phí) có thể có hạng mục tạm tính.

Tạm tính không phải là vấn đề. Vấn đề là không có cách quyết toán rõ ràng.

Mỗi khoản tạm tính nên trả lời được:

- Vì sao chưa thể chốt giá?

- Khi nào sẽ có số chính xác?

- Giá sẽ dựa trên khối lượng thực tế, báo giá nhà cung cấp hay đơn giá đã thỏa thuận?

- Ai phải duyệt trước khi triển khai?

Nếu một bảng dự toán chi tiết (bảng liệt kê từng hạng mục, khối lượng và chi phí) có quá nhiều khoản lớn ở trạng thái “theo thực tế” mà không có cách tính, ngân sách cuối cùng vẫn còn rất nhiều ẩn số.

7. Quy trình thay đổi và phát sinh để chi phí và tiến độ được xác nhận trước khi làm

Hiện trạng không phải nguồn phát sinh duy nhất. Việc thay đổi quyết định sau khi đã chốt cũng có thể làm chi phí tăng đáng kể.

Ví dụ, chủ nhà đổi mẫu đá sau khi đá cũ đã đặt; đổi thiết bị bếp làm thay vị trí điện nước; tăng chiều dài tủ; đổi kiểu đèn làm phải sửa trần.

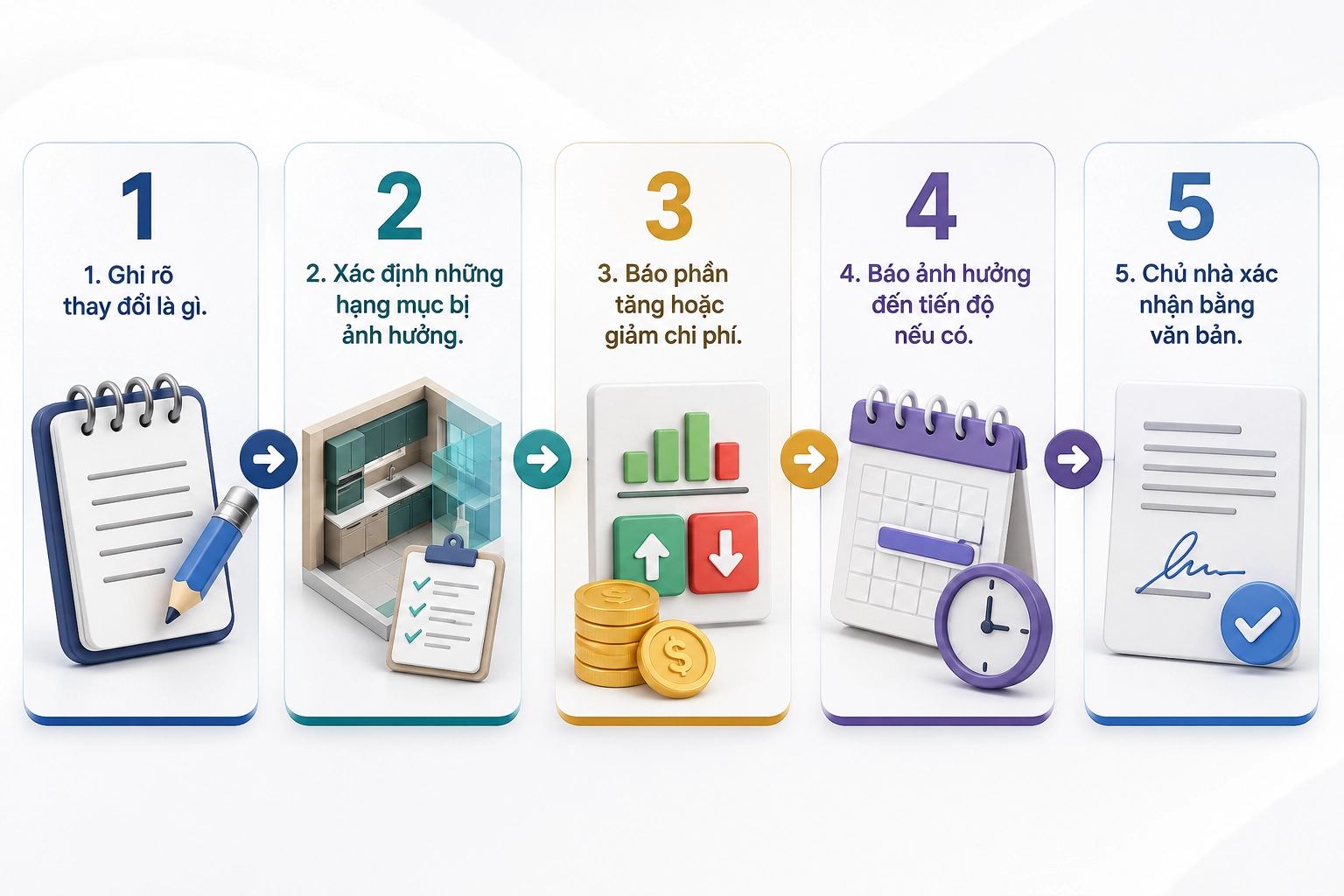

Hợp đồng nên quy định một quy trình đơn giản:

1. Ghi rõ thay đổi là gì.

2. Xác định những hạng mục bị ảnh hưởng.

3. Báo phần tăng hoặc giảm chi phí.

4. Báo ảnh hưởng đến tiến độ nếu có.

5. Chủ nhà xác nhận bằng văn bản.

6. Sau đó mới triển khai.

Gia chủ không nên để thay đổi lớn chỉ được chốt bằng cuộc gọi hoặc trao đổi miệng tại công trường

8. Tiến độ, mốc khóa quyết định và vật tư đặt dài ngày và ảnh hưởng của phần này đến chi phí, tiến độ và sử dụng

Tiến độ gồm ngày bắt đầu, ngày bàn giao và các mốc quan trọng ở giữa.

Với biệt thự, nên có các mốc chính: hoàn thành tháo dỡ, chốt phần kỹ thuật ẩn, hoàn thành trần/sàn, đo sản xuất nội thất, lắp đồ gỗ, lắp đá/kính, lắp thiết bị, chạy thử và nghiệm thu.

Ngoài ra cần có mốc khóa quyết định. Ví dụ, vật liệu nào phải duyệt trước khi sản xuất, thiết bị nào phải chốt trước khi đi điện nước, vật tư nào có thời gian đặt hàng dài.

Nếu một thiết bị quan trọng chưa chốt mà phần liên quan vẫn thi công trước, khả năng phải sửa lại sẽ tăng.

9. Nghiệm thu, sửa lỗi và điều kiện thanh toán để lỗi, hồ sơ và trách nhiệm sau thi công không bị bỏ sót

Gia chủ không nên chỉ nghiệm thu khi căn nhà đã hoàn thiện toàn bộ.

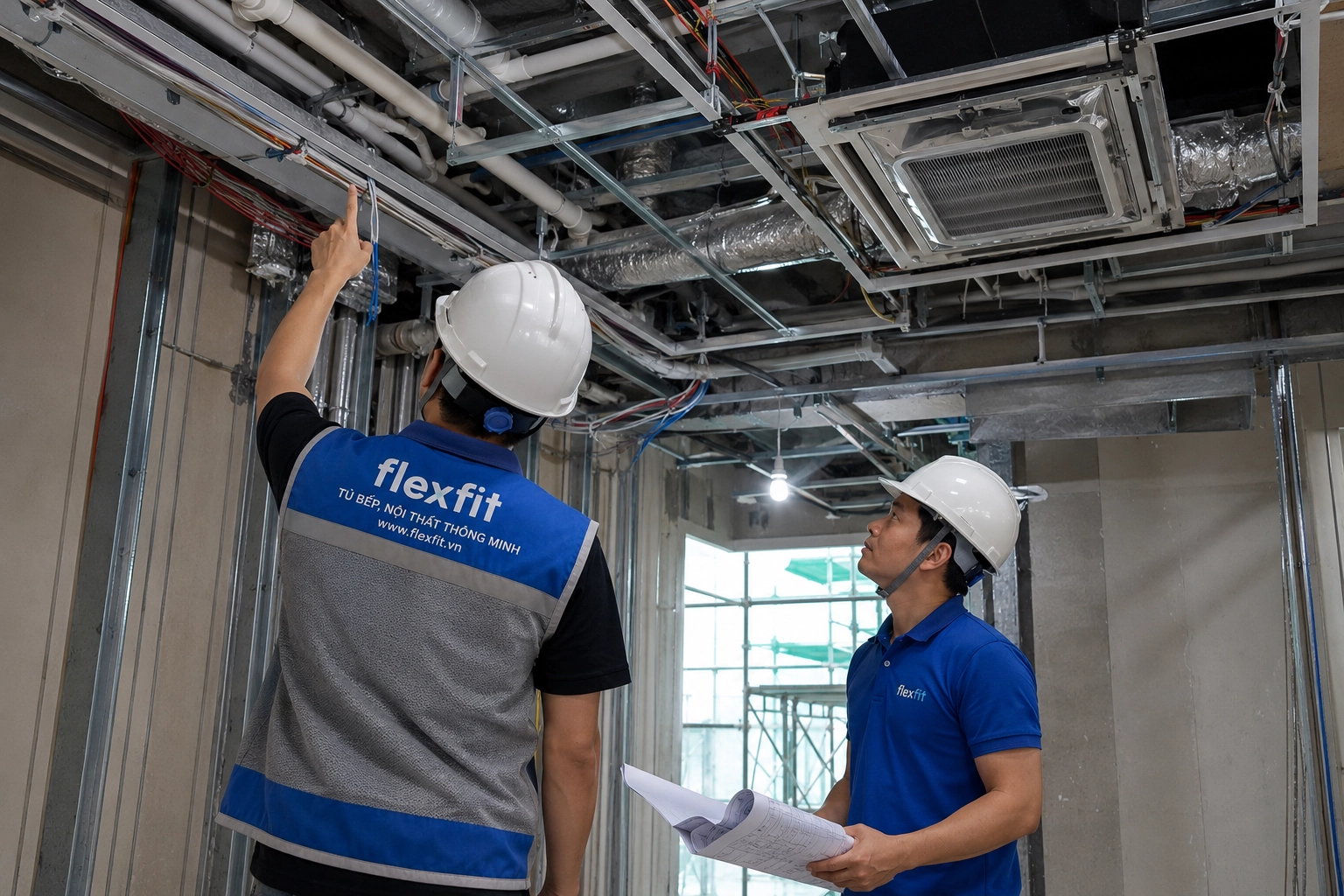

Những phần sẽ bị che kín cần được kiểm tra trước khi đóng lại, ví dụ:

- Điện và đường dây trong tường/trần.

- Đường nước và thoát nước.

- Chống thấm trước khi ốp lát.

- Điều hòa và đường ống trước khi đóng trần.

- Khung, điểm treo hoặc kết cấu phụ của các chi tiết nặng.

Mỗi mốc nghiệm thu nên có tiêu chí rõ: kiểm tra gì, ai xác nhận, lỗi được ghi ở đâu và khi nào phải sửa xong.

Các mốc thanh toán cũng nên gắn với khối lượng hoặc giai đoạn đã hoàn thành, thay vì chỉ gắn với ngày tháng. Như vậy chủ nhà dễ biết khoản tiền tiếp theo tương ứng với kết quả công việc nào.

10. Bảo hành, hồ sơ bàn giao và đầu mối chịu trách nhiệm để lỗi, hồ sơ và trách nhiệm sau thi công không bị bỏ sót

Khi bàn giao, chủ nhà không nên chỉ nhận chìa khóa.

Tùy phạm vi công trình, bộ bàn giao có thể gồm:

- Danh sách vật liệu và thiết bị đã lắp.

- Thông tin bảo hành của từng nhóm.

- Hướng dẫn sử dụng thiết bị.

- Bản vẽ hoàn công hoặc thông tin các đường kỹ thuật quan trọng nếu có.

- Ảnh phần điện nước, điều hòa hoặc các phần bị che kín trước khi hoàn thiện.

- Danh sách lỗi tồn và thời hạn xử lý.

- Một đầu mối liên hệ sau bàn giao.

Hợp đồng cũng cần phân biệt rõ lỗi do thi công, lỗi của thiết bị nhà sản xuất và các phần do chủ nhà tự mua để tránh tranh cãi khi cần bảo hành.

5 dấu hiệu bảng dự toán chi tiết (bảng liệt kê từng hạng mục, khối lượng và chi phí) hoặc hợp đồng còn quá mơ hồ

1. Nhiều dòng chỉ ghi “trọn gói”, “hoàn thiện”, “theo thiết kế” nhưng không tách phạm vi.

2. Vật liệu chỉ ghi tên chung, không có mã/mẫu/cấu tạo hoặc tiêu chuẩn tương đương.

3. Nhiều khoản lớn để “theo thực tế” nhưng không nói cách đo và quyết toán.

4. Không có quy trình xác nhận phát sinh trước khi làm.

5. Tiến độ và thanh toán có mốc nhưng không gắn với tiêu chí nghiệm thu.

Nếu gặp những dấu hiệu này, đừng vội kết luận báo giá đắt hay rẻ. Việc cần làm trước là yêu cầu làm rõ phạm vi.

Danh sách kiểm tra trong 15 phút để phát hiện điểm còn mơ hồ trước khi ký

Trước khi ký hợp đồng thi công nội thất biệt thự, bạn có thể rà nhanh:

- bảng dự toán chi tiết (bảng liệt kê từng hạng mục, khối lượng và chi phí) có tách rõ từng nhóm công việc chưa?

- Mỗi nhóm lớn có vật liệu, đơn vị tính và khối lượng không?

- Bản vẽ nào là phiên bản làm căn cứ?

- Vật liệu quan trọng đã có mẫu/mã duyệt chưa?

- Phần nào chưa bao gồm đã được ghi rõ chưa?

- Khoản tạm tính có cách quyết toán không?

- Nếu thay đổi giữa chừng, ai báo giá và ai duyệt?

- Vật tư đặt dài ngày đã có mốc chốt chưa?

- Phần điện nước, chống thấm và điều hòa được nghiệm thu lúc nào?

- Thanh toán có gắn với giai đoạn hoàn thành không?

- Có quy định sửa lỗi trước bàn giao không?

- Bảo hành từng nhóm hạng mục được ghi rõ chưa?

Nếu còn nhiều câu chưa trả lời được, bảng dự toán chi tiết (bảng liệt kê từng hạng mục, khối lượng và chi phí) chưa nên được xem là đã “khóa”.

Giải đáp những câu hỏi chủ nhà thường gặp trước khi quyết định

Bảng dự toán chi tiết (bảng liệt kê từng hạng mục, khối lượng và chi phí) có phải là báo giá không?

bảng dự toán chi tiết (bảng liệt kê từng hạng mục, khối lượng và chi phí) thường chi tiết hơn một bảng báo giá tổng. Nó cho biết các nhóm công việc, khối lượng, đơn vị tính, vật liệu và giá. Cách trình bày có thể khác nhau giữa các đơn vị, nhưng mục tiêu là làm rõ chủ nhà đang mua những gì.

Hợp đồng trọn gói có nghĩa là chắc chắn không phát sinh?

Không. Nếu phạm vi thay đổi, chủ nhà đổi vật liệu hoặc xuất hiện phần việc ngoài phạm vi đã thỏa thuận thì vẫn có thể phát sinh. Điều quan trọng là hợp đồng phải nói rõ khi nào được coi là phát sinh và cách duyệt.

Nếu khối lượng thực tế khác bản vẽ thì tính thế nào?

Gia chủ phải theo nguyên tắc đã ghi trong bảng dự toán chi tiết (bảng liệt kê từng hạng mục, khối lượng và chi phí)/hợp đồng. Có hạng mục giá cố định, có hạng mục quyết toán theo khối lượng thực tế. Không nên để đến cuối công trình mới thống nhất cách tính.

Có nên nghiệm thu phần điện nước trước khi đóng trần và tường không?

Gia chủ nên. Những phần sắp bị che kín là nhóm cần kiểm tra sớm nhất vì sửa sau này vừa tốn chi phí vừa ảnh hưởng nhiều hạng mục hoàn thiện.

Chủ nhà tự mua thiết bị thì đơn vị thi công chịu trách nhiệm đến đâu?

Gia chủ nên ghi rõ từ đầu: ai kiểm tra kích thước/công suất, ai vận chuyển, ai lắp, ai chạy thử và nếu thiết bị lỗi thì liên hệ bên nào.

Thi công nội thất biệt thự có thể kéo dài qua nhiều giai đoạn và nhiều đội chuyên môn. Một bảng dự toán chi tiết (bảng liệt kê từng hạng mục, khối lượng và chi phí) rõ và hợp đồng rõ không loại bỏ mọi rủi ro, nhưng giúp các bên biết trước việc gì phải làm, giá được tính như thế nào và ai chịu trách nhiệm khi có thay đổi. Đây là nền tảng quan trọng để kiểm soát ngân sách và giảm những tranh cãi không đáng có trong quá trình thi công.



Bình luận của bạn

Bài viết khác

Xu hướng 22.08.2026
Chi phí cải tạo căn hộ 120m²: 500 triệu - 1 tỷ - 1,5 tỷ khác nhau ở đâu?

Ba kịch bản đầu tư để chủ nhà hình dung phạm vi công việc, chất lượng hoàn thiện và mức độ cá nhân hóa.

Xu hướng 22.08.2026
Tự tin nhận nhà hoàn hảo với quy trình cải tạo căn hộ cao cấp từ A-Z tại Hà Nội

Cải tạo căn hộ cao cấp đòi hỏi một kế hoạch thi công khắt khe. Khám phá ngay 8 bước làm việc chuẩn chuyên gia để chủ động kiểm soát dự án và sở hữu tổ ấm như ý.

Xu hướng 08.07.2026
Nội Thất Phòng Ngủ Master – Thiết Kế Đẹp, Đủ Tiện Nghi Và Thực Sự Dễ Sống

Phòng ngủ master cần gì để vừa đẹp vừa thực dụng? Hướng dẫn thiết kế nội thất phòng ngủ master theo phong cách, diện tích và ngân sách thực tế cho gia đình Việt.

Xu hướng 08.07.2026
Thiết Kế Văn Phòng Xanh – LEED Và Biophilic Là Gì Và Lợi Ích Thực Tế Với Doanh Nghiệp

Văn phòng xanh theo chuẩn LEED và thiết kế Biophilic giúp tăng năng suất, giảm chi phí vận hành và thu hút nhân tài. Tìm hiểu cách áp dụng cho doanh nghiệp Việt Nam.

Xu hướng 08.07.2026
Phong Cách Japandi Là Gì? Đặc Điểm Và Cách Áp Dụng Cho Nhà Người Việt

Japandi – phong cách nội thất kết hợp Nhật Bản và Scandinavia – đang được ưa chuộng ở Việt Nam. Tìm hiểu đặc điểm, màu sắc, vật liệu và cách áp dụng cho nhà bạn.

Xu hướng 06.07.2026
Vật Liệu Nội Thất Cao Cấp – Gỗ E0/ENF & Plywood Là Gì?

Gỗ E0, ENF, Plywood là gì và tại sao quan trọng với sức khỏe gia đình? Hướng dẫn chọn vật liệu nội thất cao cấp an toàn, bền và đẹp cho nhà ở Việt Nam.

Bạn cần tư vấn

Hãy để lại lời nhắn cho chúng tôi

Đặt lịch tư vấn
