Thi công biệt thự trọn gói: 7 khoản dễ làm dự toán lệch và cách khóa chi phí
Thi công biệt thự là một dự án có nhiều lớp công việc: nền móng, kết cấu, xây thô, chống thấm, điện nước, điều hòa, cửa, hoàn thiện bề mặt, nội thất cố định, thiết bị và nhiều hạng mục phụ trợ khác. Vì vậy, một bảng báo giá nhìn có vẻ đầy đủ vẫn có thể chưa phản ánh hết ngân sách cuối cùng nếu phạm vi công việc, vật tư, khối lượng và nguyên tắc xử lý phát sinh chưa được làm rõ.
Điểm cần lưu ý là “trọn gói” không tự động đồng nghĩa với “không phát sinh”. Giá hợp đồng chỉ thật sự dễ kiểm soát khi hai bên thống nhất rõ phạm vi, loại giá hợp đồng, phần chi phí đã tính/chưa tính, điều kiện điều chỉnh và cách xác nhận thay đổi. Với chủ nhà, việc quan trọng trước khi ký không phải chỉ là nhìn tổng tiền, mà là hiểu vì sao con số đó được hình thành.
Vì sao dự toán thi công biệt thự thường lệch và điều đó ảnh hưởng thế nào đến quyết định của chủ nhà?
Có ba nguyên nhân phổ biến. Thứ nhất, phạm vi ban đầu chưa đủ rõ. Một bên hiểu “trọn gói” gồm cả phần hoàn thiện và một số thiết bị; bên kia chỉ tính phần xây dựng chính. Đến khi triển khai mới phát hiện nhiều hạng mục phải bổ sung.
Thứ hai, thông tin đầu vào thay đổi. Hiện trạng nền đất, kích thước thực tế, thiết bị chủ nhà chọn, loại đá, cửa, đèn hoặc điều hòa có thể khác so với giả định khi báo giá ban đầu.
Thứ ba, quyết định được chốt quá muộn. Khi bản vẽ, vật liệu hoặc thiết bị thay đổi sau khi đã đặt hàng hoặc thi công, chi phí thường tăng ở một hạng mục. Nội dung này cũng kéo theo nhiều phần liên quan.

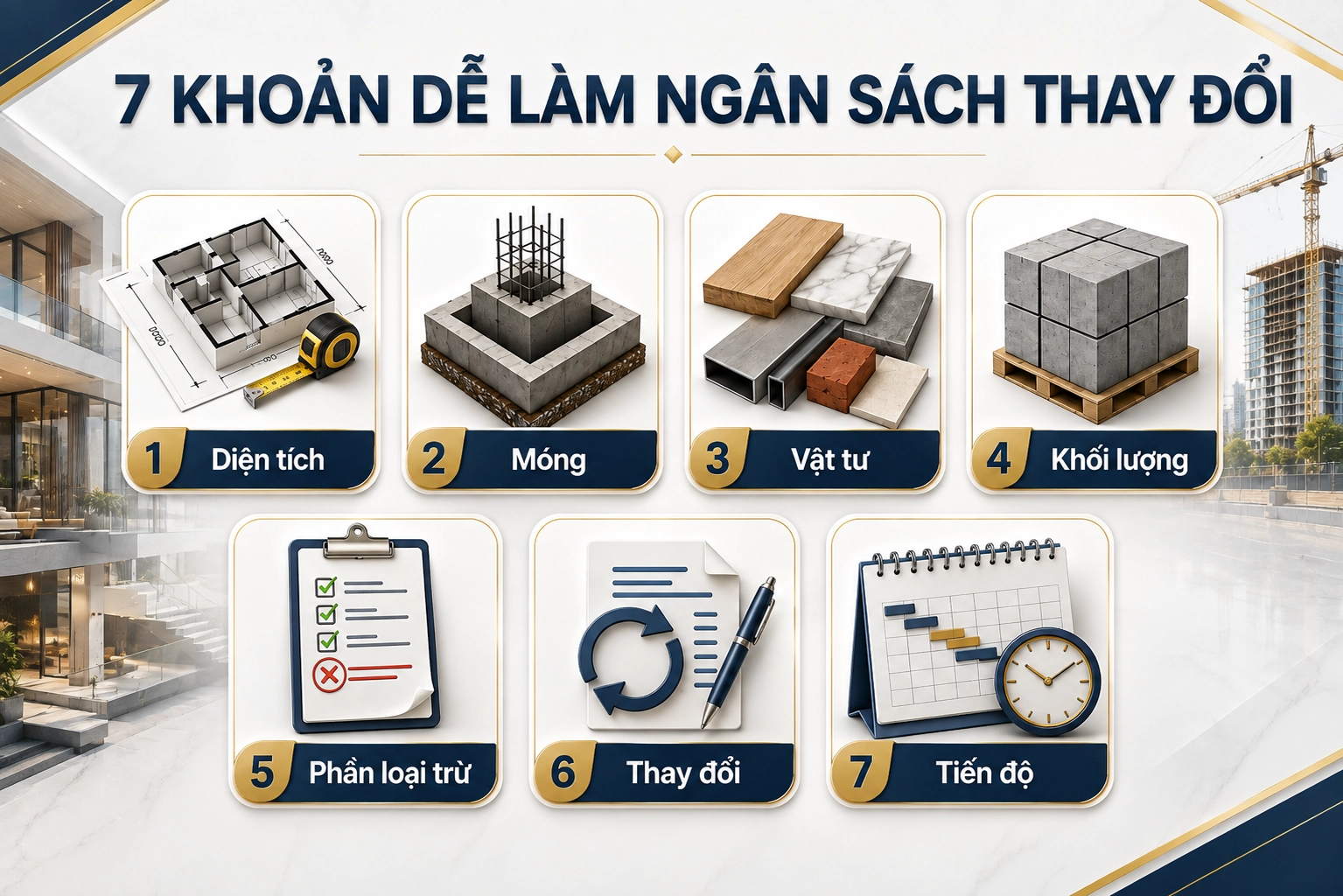

7 khoản dễ làm ngân sách thay đổi và cách chủ nhà kiểm soát từng phần

1. Diện tích tính giá và phạm vi công việc để phạm vi và cách tính tiền được hiểu giống nhau

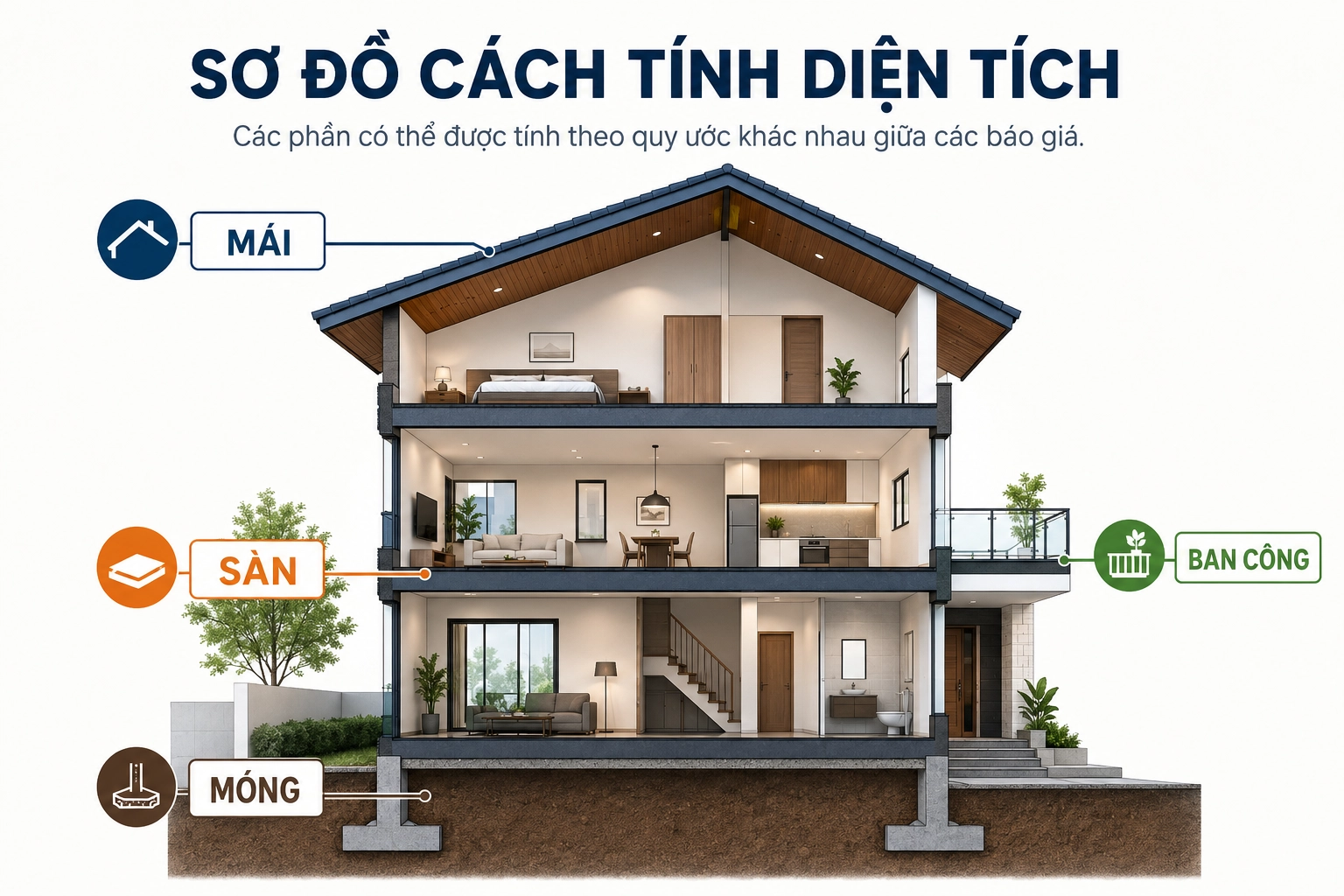

Nhiều báo giá thi công biệt thự bắt đầu từ đơn giá theo diện tích. Nhưng diện tích xây dựng để tính giá không nhất thiết chỉ là diện tích sàn nhìn thấy trên mặt bằng. Tùy cách tính của từng đơn vị, móng, mái, ban công, sân, tầng hầm hoặc các khu vực phụ trợ có thể có hệ số hoặc cách quy đổi riêng.
Trước khi so hai báo giá, cần hỏi rõ tổng diện tích dùng để tính giá, bao gồm những khu vực nào, móng/mái/sân/tầng hầm được tính theo nguyên tắc nào và phần nào nằm ngoài đơn giá theo m². Nếu hai nhà thầu dùng hai cách tính diện tích khác nhau, việc chỉ so đơn giá/m² có thể dẫn đến kết luận sai.
Song song với diện tích, phải khóa phạm vi công việc: gói thi công đã gồm chống thấm, cửa, lan can, sơn bả, thiết bị vệ sinh, điều hòa, sân vườn hay chưa? Những phần không bao gồm nên được ghi rõ, thay vì để trống.

2. Nền móng, kết cấu và điều kiện hiện trường để phương án bố trí không ảnh hưởng đến độ an toàn
Nền móng là một trong những phần có thể làm dự toán thay đổi mạnh nếu điều kiện địa chất thực tế khác giả định ban đầu. Một công trình có nền đất tốt sẽ khác công trình cần xử lý nền phức tạp. Biệt thự có tầng hầm, nhịp lớn, mái nặng hoặc kết cấu đặc biệt cũng có yêu cầu khác nhà quy mô đơn giản.
Trước khi khóa ngân sách, nên làm rõ căn cứ lựa chọn phương án móng, dữ liệu khảo sát hiện trường, quy trình xử lý nếu điều kiện thực tế khác hồ sơ ban đầu và các biện pháp tạm phục vụ thi công đã nằm trong giá chưa.

3. Chủng loại vật tư và mức hoàn thiện và ảnh hưởng của phần này đến chi phí, tiến độ và sử dụng
Cùng một diện tích nhưng hai biệt thự có thể chênh ngân sách lớn vì vật liệu và mức độ hoàn thiện khác nhau. Các cụm từ như “vật tư tốt”, “sơn cao cấp”, “đá tự nhiên”, “cửa chất lượng cao” vẫn quá chung chung nếu dùng làm căn cứ hợp đồng.
Với các nhóm vật tư ảnh hưởng lớn đến giá, nên ghi rõ thương hiệu hoặc nhóm chất lượng, mã/mẫu hoặc tiêu chuẩn tương đương, quy cách/độ dày/cấu tạo, phụ kiện đi kèm và phần vật tư chính/phụ đã bao gồm. Đặc biệt với vật liệu hoàn thiện, nên có mẫu duyệt thực tế trước khi đặt hàng.

4. Khối lượng thực tế khác bản vẽ ban đầu để phạm vi và cách tính tiền được hiểu giống nhau
Bảng dự toán chi tiết (bảng liệt kê từng hạng mục, khối lượng và chi phí) ban đầu thường được lập từ bản vẽ. Nhưng khi thi công, một số khối lượng có thể thay đổi do đo đạc thực tế, điều chỉnh kỹ thuật hoặc cập nhật thiết kế.
Gia chủ cần biết rõ từng hạng mục thuộc nhóm giá cố định theo phạm vi đã chốt, quyết toán theo khối lượng thực tế hay tạm tính và sẽ chốt lại ở mốc sau. Nếu quyết toán theo thực tế, phải ghi rõ ai đo khối lượng, đo ở thời điểm nào, đơn giá áp dụng là đơn giá nào và hai bên xác nhận bằng biên bản/bảng khối lượng nào.

5. Hạng mục chưa bao gồm và khoản tạm tính để phạm vi và cách tính tiền được hiểu giống nhau
Một báo giá có tổng tiền hấp dẫn có thể vẫn còn nhiều khoản lớn chưa được đưa vào. Các hạng mục hay bị hiểu khác nhau có thể là thiết bị rời, điều hòa/thông gió/nhà thông minh (hệ thống điều khiển thiết bị tự động), cảnh quan/sân vườn, rèm/đèn trang trí, vận chuyển đặc biệt hoặc biện pháp thi công riêng.
Đối với khoản tạm tính, cần ghi rõ vì sao chưa chốt được và sau này quyết toán theo nguyên tắc nào. Một khoản tạm tính minh bạch vẫn kiểm soát được; một dòng “theo thực tế” không có cách tính mới là rủi ro.
6. Thay đổi thiết kế, vật liệu hoặc thiết bị giữa chừng để phương án đẹp nhưng vẫn có thể thi công và sử dụng tốt
Đây là nguồn phát sinh rất phổ biến và cũng là nhóm chủ nhà có thể chủ động kiểm soát nhiều nhất. Đổi loại cửa sau khi ô chờ đã làm, đổi đá sau khi đã đặt hàng, đổi thiết bị bếp làm thay vị trí điện nước hoặc thêm đèn/rèm tự động sau khi trần đã hoàn thiện đều có thể kéo theo nhiều hạng mục.

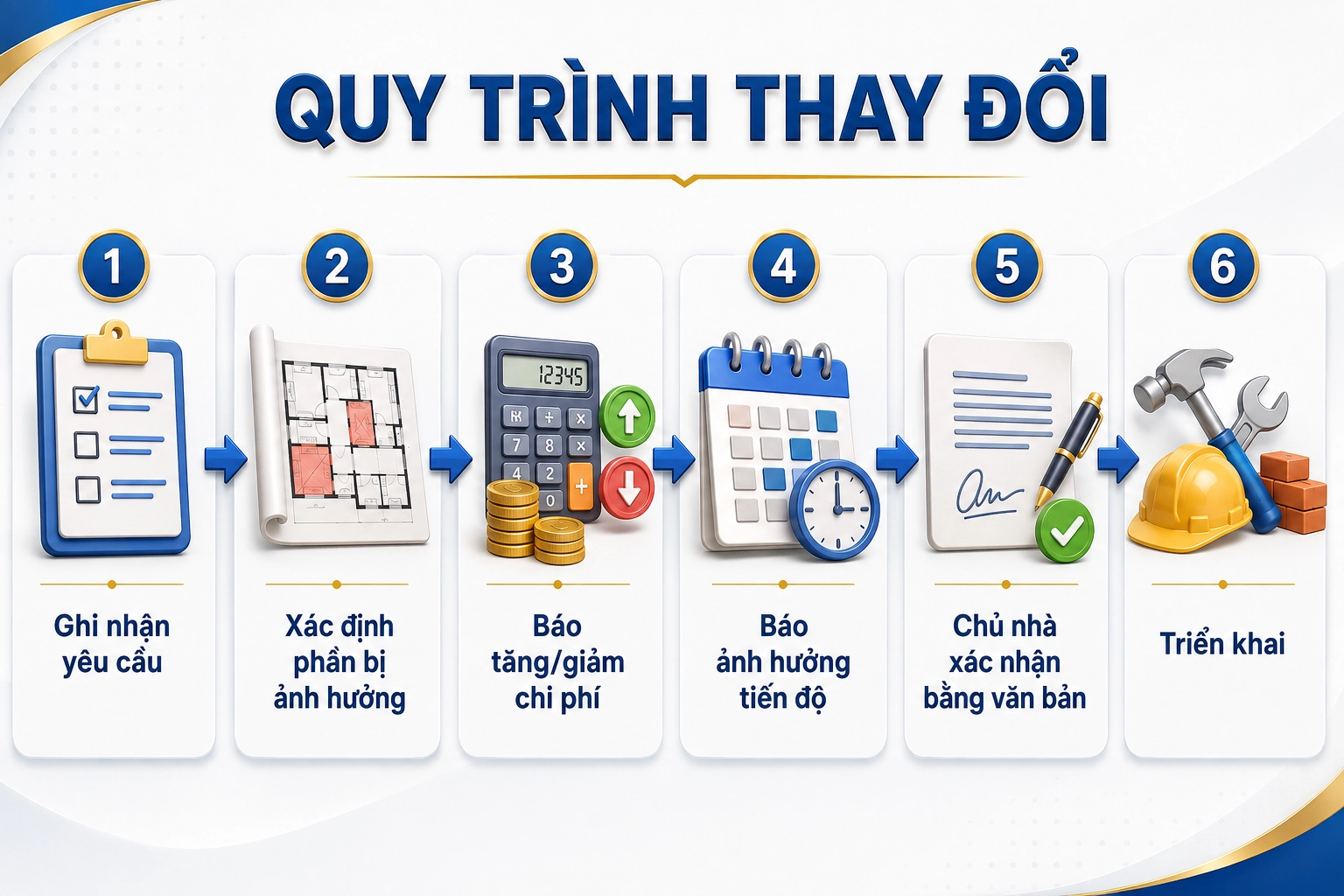

Hợp đồng nên có quy trình thay đổi rõ: ghi nhận yêu cầu → xác định phần bị ảnh hưởng → báo tăng/giảm chi phí → báo ảnh hưởng tiến độ → chủ nhà xác nhận bằng văn bản → mới triển khai. Không nên để thay đổi lớn chỉ được duyệt qua trao đổi miệng tại công trường.

7. Tiến độ, vận chuyển và điều kiện thi công để phát hiện sai lệch trước khi phần việc bị che kín
Một số khoản không nằm trực tiếp trong vật liệu nhưng vẫn ảnh hưởng chi phí: đường vào công trình khó, thời gian thi công bị hạn chế, vật tư lớn cần phương án nâng chuyển riêng, thời tiết ảnh hưởng tiến độ hoặc có hạng mục phải chờ thiết bị đặt dài ngày.
Tiến độ nên gắn với các mốc thực tế và mốc khóa quyết định: khi nào phải chốt cửa, thiết bị vệ sinh, đèn, điều hòa, đá hoặc vật tư có thời gian đặt hàng dài. Chốt muộn có thể kéo theo cả chi phí và tiến độ.

Cách khóa dự toán bằng bảng dự toán chi tiết và hợp đồng

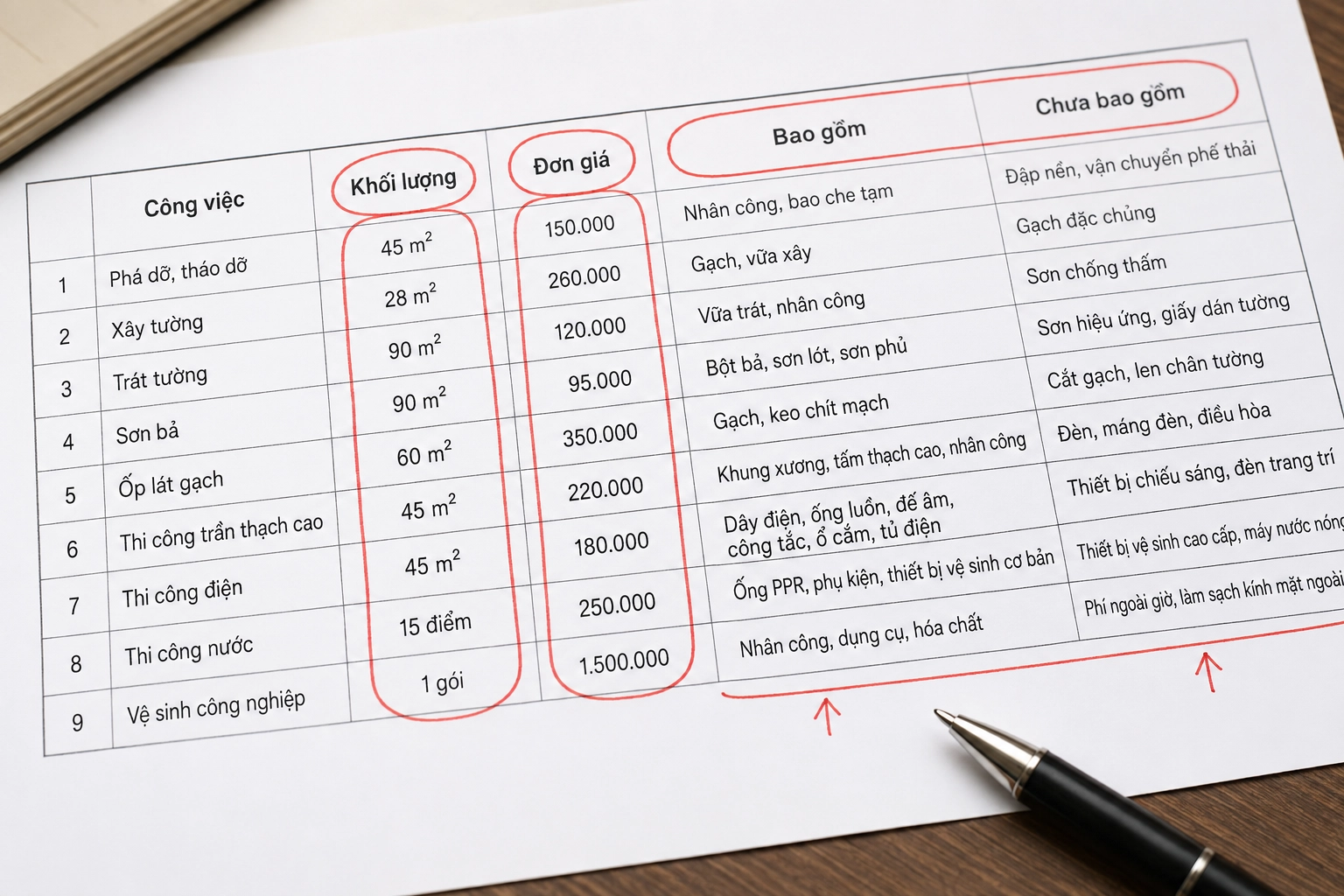

Bảng dự toán chi tiết là bảng liệt kê từng hạng mục, khối lượng và chi phí. Một bảng tốt cần trình bày rõ để hai bên hiểu công việc theo cùng một cách. Với mỗi nhóm hạng mục quan trọng, gia chủ nên kiểm tra tên công việc, vị trí hoặc phạm vi, vật liệu và quy cách, đơn vị tính, khối lượng, đơn giá, thành tiền, phần đã gồm hoặc chưa gồm, cách đo và quyết toán khi khối lượng thay đổi, cùng bản vẽ hoặc mẫu vật liệu làm căn cứ.
Trong hợp đồng, ngoài tổng giá, cần làm rõ loại giá hợp đồng, nguyên tắc điều chỉnh, mốc thanh toán, nghiệm thu, bảo hành và cách xử lý thay đổi. Quan trọng nhất là bảng dự toán chi tiết (bảng liệt kê từng hạng mục, khối lượng và chi phí), bản vẽ và hợp đồng phải khớp nhau.
Danh sách những việc cần kiểm tra trước khi ký để tránh bỏ sót
- Diện tích tính giá được tính theo cách nào?
- Phạm vi công việc đã tách rõ chưa?
- Phương án móng/kết cấu dựa trên dữ liệu nào?
- Vật tư chính đã có thương hiệu, quy cách hoặc mẫu duyệt chưa?
- Hạng mục nào giá cố định, hạng mục nào quyết toán theo thực tế?
- Có khoản lớn nào đang tạm tính không?
- Phần chưa bao gồm đã được liệt kê rõ chưa?
- Khi thay đổi thiết kế/vật liệu, ai báo tăng giảm và ai duyệt?
- Tiến độ có mốc khóa vật tư, thiết bị và nghiệm thu không?
- Thanh toán gắn với giai đoạn công việc nào?
- Bảng dự toán chi tiết (bảng liệt kê từng hạng mục, khối lượng và chi phí) có cùng phiên bản với bộ bản vẽ đang dùng không?
- Hợp đồng có nói rõ nguyên tắc điều chỉnh giá và phát sinh không?
Nếu còn nhiều câu chưa trả lời được, việc cần làm trước chưa phải mặc cả thêm vài phần trăm, mà là làm rõ phạm vi và căn cứ tính giá.

Giải đáp những câu hỏi chủ nhà thường gặp trước khi quyết định
Thi công biệt thự trọn gói có chắc chắn không phát sinh không?
Không thể mặc định như vậy. Nếu phạm vi thay đổi, khối lượng thuộc loại quyết toán thực tế, chủ nhà đổi vật liệu hoặc xuất hiện điều kiện ngoài giả định ban đầu thì chi phí có thể thay đổi. Điều cần khóa là khi nào được phép điều chỉnh và cách xác nhận.
Bảng dự toán chi tiết (bảng liệt kê từng hạng mục, khối lượng và chi phí) có phải chỉ là bảng báo giá?
Bảng dự toán chi tiết (bảng liệt kê từng hạng mục, khối lượng và chi phí) chi tiết hơn một dòng tổng giá. Nó giúp chỉ ra công việc, khối lượng, vật liệu, đơn vị tính, đơn giá và thành tiền; đồng thời là căn cứ để so phạm vi giữa các nhà thầu.
Có nên chọn báo giá có đơn giá/m² thấp nhất?
Không nên chỉ dựa vào một con số. Trước tiên cần đưa các báo giá về cùng cách tính diện tích, cùng phạm vi, cùng nhóm vật tư và cùng điều kiện thi công.
Khi khối lượng thực tế thay đổi thì xử lý thế nào?
Theo nguyên tắc đã thỏa thuận trong bảng dự toán chi tiết (bảng liệt kê từng hạng mục, khối lượng và chi phí)/hợp đồng. Nếu là hạng mục quyết toán theo thực tế, cần có cách đo, đơn giá và bước xác nhận rõ ràng.
Có nên khóa mẫu vật liệu trước khi khởi công không?
Nên khóa sớm các vật liệu và thiết bị ảnh hưởng đến kỹ thuật, kích thước hoặc thời gian đặt hàng. Những quyết định này càng muộn càng dễ kéo theo sửa đổi ở các hạng mục khác.
Thi công biệt thự trọn gói không nên được quản lý bằng một câu “đã bao hết rồi”. Cách an toàn hơn là biến từng giả định thành thông tin có thể kiểm tra: phạm vi nào đã gồm, vật liệu nào đã chốt, khối lượng nào cố định, phần nào tạm tính và thay đổi được duyệt ra sao. Khi bảng dự toán chi tiết (bảng liệt kê từng hạng mục, khối lượng và chi phí), bản vẽ và hợp đồng cùng nói một ngôn ngữ, ngân sách sẽ dễ kiểm soát hơn và các bên cũng giảm đáng kể tranh cãi trong quá trình thi công.
